喀什消防水罐施工项目
2021-08-27 新疆盛宝利环保设备有限公司
项目概述。

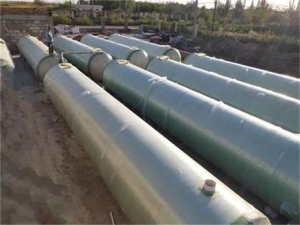

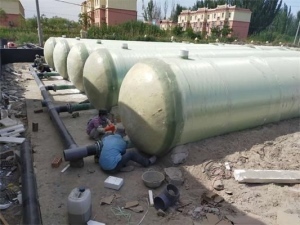

北方1-2天然气处理厂天然气处理厂及系统配套项目包括两个2000m3立式喀什消防水罐和一个400m的喀什消防水罐,直径15780mm,高度11370mm。工作介质为清水,工作温度~20℃。防腐保温在喀什消防水罐内外。净化水箱直径8300mm,高度9150mm,工作介质为饮用水,介质温度~10℃。清洁水箱应具有内外防腐和外保温功能。
施工部署。
1组织建设项目。
项目部充分发挥工程施工质量、工期、成本和安全生产的控制和管理功能,负责与施工部门、设计部门和监理部门的对外工作联系和协调,满足项目部总进度和施工质量安全生产的要求。
施工原则、方法和措施。
2.施工原则。
2.1按照上下防腐、施工前保护的原则组织施工。
2.2应优先考虑易受雨季影响的罐外防腐施工。
2.3主要施工方法和措施。
2.4施工工艺:除锈→防腐→冷却层→防潮层→保护层。
2.5喀什消防水罐和净化水箱的除锈施工:
a.喀什消防水罐、净水箱内壁、罐顶内壁及其内部金属附件的喷砂除锈等级为Sa2.5。
b.喀什消防水罐、净水箱外壁、罐顶外壁及其金属附件的喷砂除锈等级为SA2。
c.喀什消防水罐和净水箱底部外壁喷砂除锈应达到SA2级。
d..钢表面应无可见的油脂和污垢,氧化皮、锈蚀、漆层等附着物已基本清除,残留物应牢固可靠。
e.除锈前,应清除金属表面的焊渣、毛刺和飞溅物。
f.喷砂除锈时,喷嘴入口气压不小于0.5兆帕,喷嘴与罐面的距离一般为80~200毫米,喷涂角度一般为30~75℃。储罐表面有点腐蚀的区域应使喷涂角度接近90℃。喷砂后,用干压缩空气或硬刷清洗罐面。
g.除锈后的金属表面应尽快进行防腐施工,间隔不得超过4小时。
h.当金属表面温度低于露点3℃或相对湿度大于80%时,不得喷砂。
3.喀什消防水罐及净化水箱的防腐施工:
3.1水箱的防腐工作只有在焊接、压力试验、泄漏试验、基础沉降试验和附件安装完成后才能通过质量检验。
3.2喀什消防水罐采用专用纳米内防腐涂料。涂层结构:2底面厚度在200μm以上,净水池采用饮用水无毒环氧防腐涂料,2底2面,干膜厚度在200μm以上。
3.3水箱外壁采用qstnc纳米超耐候防腐涂料,2底2面,120μm。
3.4防腐层的制备和使用必须按照产品手册的规定进行。油漆在使用前必须搅拌均匀。如施工过程中出现结块和结块,应停止施工。
3.5 防腐层的结构、厚度和间隔应符合产品手册的要求。如果涂层间隔超过规定时间,应对涂层表面进行处理。
